一、農村自建房報建申請流程:
1、農村自建房報建簡易流程:
申請→審核→報備→勘察→劃線→出圖→填表→審批→通知→建房。
福居庫認為,農村自建房報建程序雖沒有商品房報建程序那般繁瑣復雜,但也不簡單,其中涉及到的部門便有2~3個,步驟手續就達到9個之多。
2、農村自建房報建詳細流程:
根據《土地管理法》及《土地管理法實施條例》的規定,農村自建房應按照下列程序步驟合法申請辦理建房手續。

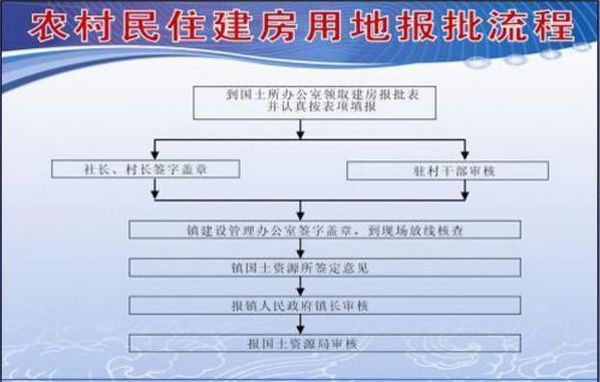

(1)農村自建房報批程序流程圖:

(2)農村自建房報批程序具體流程:
①由建房戶提交書面申請,填寫《農村個人建房申請、審核表》。
②所在村民委員會簽署并加蓋公章(部分地區為村委會初審)。
③鎮政府進行初審,并負責調地工作。(部分地區由村民代表會議決議,通過并公示)
A、鎮村建辦給出初審意見;
B、鎮土地分所給出初審意見;
④鎮政府分村定期、定點張榜公布初審。
⑤報市(縣)級主管部門聯合審批:
A、市(縣)規劃局審核,確定規劃選址,發批準文件;
B、市(縣)土地局審核,并辦理用地審批手續,發批準文件。
⑥鎮政府收取建房費用,核發《農村個人建房建設工程許可證》。
⑦建房戶開工前報告鎮政府,鎮政府現場查驗,敲樁定位,并實行建設全程管理。
⑧建房竣工后,建房戶應向鎮政府申請竣工驗收。
⑨鎮政府會同縣有關部門派人現場查驗,按規定核發建房竣工驗收合格證,退還建房用地保證金。
⑩建房戶憑臉收合格證,向房地產登記部門申請房地產權利登記。
各地政策落實程度及相關條款存在差異,因此在報建流程上也可能存在差異,具體報建審批手續應以當?shù)亟ǚ恐鞴懿块T為準。
(3)部分地區農村自建房報建流程圖:
二、村民申請建房報批流程:
1、凡是在轄區內的建設,必須到建設管理站辦理報建手續(包括:新建、擴建、改建、砌圍墻、開門口)。
2、必須符合規劃要求,建設用地需經規劃辦批準、國土資源分局辦理用地手續。
3、各項建筑設計必須遵守《建筑設施防火規范》,按規定報公安消防部門審批。
4、建筑物四鄰部分的基礎要小于自有用地邊界二厘米。
5、排水管一律安裝在建筑物落水位一側,不得安裝在臨街的一面。
6、十米路以下巷道只準外飄窗楣、雨蓬,不準外飄陽臺建筑物。十米路以上按規劃外飄。
7、落水位:東區轄區分新舊區。新區落水位一米,舊區落水位70公分,落水位在基建完成后封閉落水位,中間留一小門可以進入清理落水位衛生。
8、臨街巷的門口不得設置步級,內地坪不得高于街巷十厘米。
9、凡已建的建筑物不得隨意變更使用功能和建筑架構。
10、建筑面積超500平方米需辦理質、安監手續。
11、建筑面積超5000平方米需辦理計委立項和規劃局辦理“兩證一書“和綜合驗收。
三、程序:
1、建設單位或個人,將土地證地形圖(屬村民分配宅基地未辦理土地證的,需有協管員點界址的測量宗地圖)復印到協管員處加具意見,然后到建管站審批(未辦理土地證的需到居委會主任處審批),再到城建大堂辦理建設用地規劃許可證和紅線圖。
2、領到建設用地規劃許可證后找有資質的設計人員設計圖紙,圖紙設計后到城建大堂辦理建設工程規劃許可證。
3、領到建設用地和工程規劃許可證后填寫報建表、四鄰協議,堆放沙石申請表,質、安監資料找有資質的施工企業承建單位并蓋章后到建管站辦理報建手續,然后把報建資料和經審驗的圖紙一套到城建大堂備案和交納建筑管理費、建筑稅,并返回建管站領取進場施工許可證和水電開戶證明。
4、辦理好上述手續后,由建管站派員到施工現場開線,未領土地證的由小欖鎮兩家測量隊進行座標開線,然后由鎮建設一區派員驗線,驗地梁。
